石柱土家族自治县水利局 关于石柱县西沱片区农村供水配套设施提升 工程初步设计报告准予行政许可的决定
石柱水利许可〔2023〕7号
石柱土家族自治县水利局
关于石柱县西沱片区农村供水配套设施提升
工程初步设计报告准予行政许可的决定
石柱土家族自治县水利工程服务站:
你站报来《石柱县西沱片区农村供水配套设施提升工程初步设计报告》(以下简称《报告》)的报批稿及相关材料齐全,基本同意该工程初步设计报告。结合专家审查意见,现行政许可决定如下:
一、工程基本情况
1、王场镇桃花水厂:扩建规模为5000 m³/d,新增2500m³/d一体化处理设备2套,新建二级供水泵房1座及配套设施。
2、沿溪水厂:新建排污管道0.62km;现状1000m³清水池新增隔墙,以及配套设施。
3、改造桃花水厂至帽盒山水厂段原水输水管4.1km以及桃花水厂至黎场水厂段原水输水管线7.47km为供水输水管线。
4、更换桃花水厂片区配水管道15.60km,更换沿溪水厂供水管道9.87 km,共计25.47km。
5、王场镇蛟鱼水厂:新建水厂备用水源取水泵井1座;新建备用水源至水厂段原水输水管线2.9km;新建水厂至桃花山、九间房等4个高位水池的供水管道6.82km。
6、西沱水厂备用水源工程:新建蛟鱼水厂至跳脚石电站前池段原水输水管,长8.9km。
7、万朝镇新大路水厂片区管网改造:更换配水管线共计2.27km。
二、工程建设任务及规模
同意工程设计采用的供水规模。
1、王场镇桃花水厂改扩建设计供水规模为5000m³/d,设计供水人数39803人。水厂制水后通过重力流DN160管道供给至沿溪水厂,通过加压供给至黎场水厂、帽盒山水厂,管径DN200。
2、蛟鱼水厂设计供水规模为480m³/d,设计供水人数3133人。
3、西沱水厂设计供水规模为5000m³/d,设计供水人数31116人。
4、万朝镇新大路水厂设计供水规模为2000m³/d,设计供水人数510人。
三、环境保护与水土保持设计
基本同意工程环保措施设计和水土保持措施设计。
四、工程投资
基本同意工程投资概算编制。
1、工程概算的编制依据、定额及编制方法基本正确,编制深度基本满足要求,概算总投资基本合理。
2、概算总投资1938.84万元,其中:建筑工程160.69万元,机电设备及安装工程833.53万元,金属结构设备及安装工程571.00万元,施工临时工程22.52万元,独立费用152.96万元,基本预备费87.04万元,专项部分投资111.10万元。
(工程投资金额以发改委概算批复为准)。
五、施工组织设计
基本同意工程计划工期12个月,完善施工总体布置及相关分项工程施工方案。
六、其他
(一)在施工图设计阶段时按工程初步设计报告的技术审查意见,优化施工方案核实工程量,确定合理预算单价。
(二)请严格执行工程“四制”管理的有关规定,建立健全工程质量、安全管理体系,认真做好征地补偿、移民安置和环境保护等工作,抓紧开工建设,确保工程建设质量、安全,按期完成工程建设任务。
(三)请严格执行基本建设程序,工程动工前,按规定完成相关专项报件审批,并向我局完善安全备案手续和质量报监程序。
(四)请严格按照《关于贯彻落实<石柱县建设领域农民工工资保证金管理实施办法>和<石柱县农民工工资支付管理实施办法>的通知》,做好农民工工资支付相关工作,保障工程顺利推进。
附件:石柱县西沱片区农村供水配套设施提升工程初步设计报告专家评审意见
石柱土家族自治县水利局
2023年1月29日
抄送:刘学彬局长,李世安调研员,规计科
石柱土家族自治县水利局办公室 2023年1月30日印发
附件石柱县西沱片区农村供水配套设施提升工程
初步设计报告专家评审意见
2022年11月8日,石柱县水利局组织召开了《石柱县西沱片区农村供水配套设施提升工程初步设计》(以下简称《初设》)专家技术评审会。参加会议的有石柱县水利局、石柱县水利工程服务站(业主)和华汇工程设计集团股份有限公司(设计单位)等单位代表和专家组成员。专家组会前详细审阅了该《初设》,会上业主代表介绍了项目背景及前期工作情况。专家组成员认真听取了设计单位的汇报,对《报告》进行了认真讨论和审查,并提出了修改意见。设计单位于2022年12月20 日完成了《初设》的修改工作,经专家组复核,并形成以下评审意见。
一、工程主要建设内容
1、王场镇桃花水厂:扩建规模为5000m3/d,新增2500m3/d一体化处理设备2套,新建二级供水泵房1座及配套设施。
2、沿溪水厂:新建排污管道0.62km;现状1000m3清水池新增隔墙,以及配套设施。
3、改造桃花水厂至帽盒山水厂段原水输水管4.1km以及桃花水厂至黎场水厂段原水输水管线7.47km为供水输水管线。
4、更换桃花水厂片区配水管道15.60km,更换沿溪水厂供水管道9.87 km,共计25.47km。
5、王场镇蛟鱼水厂:新建水厂备用水源取水泵井1座;新建备用水源至水厂段原水输水管线2.9km;新建水厂至桃花山、九间房等4个高位水池的供水管道6.82km。
6、西沱水厂备用水源工程:新建蛟鱼水厂至跳脚石电站前池段原水输水管,长8.9km。
7、万朝镇新大路水厂片区管网改造:更换配水管线共计2.27km。
二、 工程设计标准
工程设计采用的技术标准基本合理,符合相关规程规范的要求。
1、工程设计用水定额为场镇人口用水定额90L/(人·d),农村人口用水定额85L/(人·d)。设计供水保证率为95%。
2、输配水管网设计时变化系数取2.0,日变化系数取1.5。用户接管点的最小服务水头,单层建筑物为10m,两层建筑物为12m,二层以上每增高一层增加4.0m。
三、设计供水规模
同意工程设计采用的供水规模。
1、王场镇桃花水厂改扩建设计供水规模为5000m3/d,设计供水人数39803人。水厂制水后通过重力流DN160管道供给至沿溪水厂,通过加压供给至黎场水厂、帽盒山水厂,管径DN200。
2、蛟鱼水厂设计供水规模为480m3/d,设计供水人数3133人。
3、西沱水厂设计供水规模为5000m3/d,设计供水人数31116人。
4、万朝镇新大路水厂设计供水规模为2000m3/d,设计供水人数510人。
四、主要工程设计
(一)王场镇桃花水厂改扩建
1、改建5条源水输水管道。新增不锈钢成品配水箱1套,尺寸2.0×2.0×3.0m;
2、新增2套一体化净水设备,箱体材质为碳钢,外部主体壁厚8.0mm,内部结构6.0mm。每套处理规模2500m3/d。处理工艺采用网格絮凝-斜管沉淀-无阀滤池。采用气水反冲洗,配套2台反冲洗罗茨风机ZW-610(1用1备),1台反冲洗水泵TD125-11G/4;
3、絮凝剂药剂采用液态聚合氯化铝,一体化净水装置平时最大加药量10mg/L左右。采用絮凝剂投加设备1台。
消毒采用液态次氯酸钠,预氧化加药量2.0mg/L左右,滤后水加药量1.0mg/L左右,加药采用PAC加药系统,采用全自动消毒剂投加设备1台。
4、反冲洗水排入不锈钢成品泥水池(尺寸4.0×4.0×3.0m),上清液通过回流泵(QX-10-14-0.75)回流至配水箱。污泥通过水泵(QX-10-14-0.75)抽至加药间,加药间内增设1台叠螺脱水机(TECH-101,0.25kw),污泥脱水后定期外运填埋。
5、新增加压泵房1座,泵房平面尺寸11.82×6.38m,内布置2台SG80-40-35单级离心泵(至黎场水厂清水池,1用1备,流量39m3/s,扬程35m,功率7.5kw),2台SG80-50-65单级离心泵(至黎场水厂清水池,1用1备,流量46m3/s,扬程65m,功率18.5kw),1台TD125-11G/4反冲洗水泵。
6、新建厂区内部工艺管线445m(其中包含加药管、反冲洗管道、污泥管、通气管、上清液回流管等);生活用水、生活污水沿用现有管道;新建26m一体化设备排水管线,由一体化设备排水沟接出,接至厂区排水渠,采用钢管,管径D325×6。厂区内新增硬化路面193m2,采用C20混凝土路面;增设挡墙约30m,挡墙采用C20混凝土挡土墙;电杆迁改1座;路灯迁改2座。
(二)王场镇桃花水厂片区配水管线改造
更换配水管道总长15600m,采用PE100管(1.6MPa)其中DN50管道730m,DN40管道8320m,DN32管道5660m,DN25管道890m;新建配套阀井19个;减压水池1座。
(三)黎场水厂
1、新建DN200输水管道由水厂围墙外延伸至水厂清水池,长度73m,干管上设置增设流量计1只;
2、清水池增设水位传感器2个,实时传输至王场桃花水厂中控室,远程控制水泵开停;沿用厂区加氯设备,为水厂出水持续消毒。
(四)帽盒山水厂
1、新建DN200输水管道由水厂围墙外延伸至水厂清水池,长度40m,干管上设置增设流量计1只;
2、清水池增设水位传感器2个,实时传输至王场桃花水厂中控室,远程控制水泵开停;沿用厂区加氯设备,为水厂出水持续消毒。
(五)沿溪水厂
1、更换供水管道总长9870m,其中DN160管道5060m,DN110管道4810m,管道压力等级1.6MPa,设置减压水池1座,闸阀2座,闸阀井采用C20砌块。
2、清水池新建C30混凝土隔墙20.0×3.5×0.3m,新建隔墙沿现状导流墙建设。
3、新增进水管道D119×4.5钢管30米,增设浮球控制阀及水位传感器;新增清水池DN200出水管道40m,管材PE100,公称压力1.6MPa;新增DN200放空管道660m,管材PE100,公称压力1.6MPa,沿现状车行道边沟埋地敷设接至沿溪场镇现状排水管道内。
(六)王场镇蛟鱼水厂备用水源及管网延伸工程
1、取水工程
水源为蛟鱼村白岩煤矿地下水,现状出水沟渠为0.5×0.6m,采用拦取引流蓄水的取水构筑物,通过新建0.5×0.6m引水渠5m,将现状渠道出水分流引至新建蓄水池L×B×H=2.0×2.0×2.8m,渠道上设置0.5×0.6m方闸阀,蓄水池内设置2台潜水泵50WQ30-60-15 (Q=21m3/h,H=60m,P=15kw)1用1备。取水口周边设置高度1.8m防护隔离网15m。
2、原水输水管道
输水管道起点接取水水泵,终点接蛟鱼水厂进水井,全长2960m,管径DN125,管材采用PE100管,压力等级1.0MPa。沿途设置5个排气阀、5个泄水阀、2个闸阀。所有阀门位置均设置闸阀井。
3、供水管道延伸
新建供水管道至沿溪镇清明村及4座高位水池,管道共长6820m,其中DN75 PE管(1.6Mpa)2220m,DN63 PE管(1.6Mpa)2610m,DN25 PE管(1.6Mpa)3920m,DN20 PE管(1.0Mpa)290m;设置闸阀4座,配套C20砼砌块闸阀井。
(七)西沱水厂备用水源工程
新建蛟鱼水厂至跳脚石电站前池段原水输水管,设计输水流量5500m3/d。输水管道总长8500m,其中D325×5钢管(1.0MPa)3000m,D273×5钢管(1.6MPa)2000m,D273×8钢管(2.0MPa)1400m,D219×5钢管(1.6MPa)2100m,管道沿现状道路边缘明敷,局部穿越车行道及耕地采用埋地敷设。转弯处设置镇墩,直线段在适当位置设置镇墩,镇墩间距不大于150米,共设计镇墩95个。直线段间隔约500米设置伸缩节,共设计伸缩节20个。全线设置3个闸阀、8个排气阀、3个泄水阀、1个减压阀,所有阀门位置均设置闸阀井。
(八)万朝镇新大路水厂片区管网改造工程
新建D53×5供水管道2270米,采用内外涂塑钢管,压力等级1.6MPa。新增闸阀1个布置于阀门井内。
同意工程设计方案。建议下阶段设计对部分方案进行优化,复核各管段的承压能力,采取有效的水锤防护措施和设置减压设施。
五、施工组织设计
工程施工条件介绍较清楚,施工方案基本合理可行。计划总工期为12个月基本合理。
六、工程管理、环境保护、劳动保护职业安全与卫生、水土保持、建设征地与拆迁、节能评价及工程效益等内容介绍较清楚,提出的方案和措施基本合理。

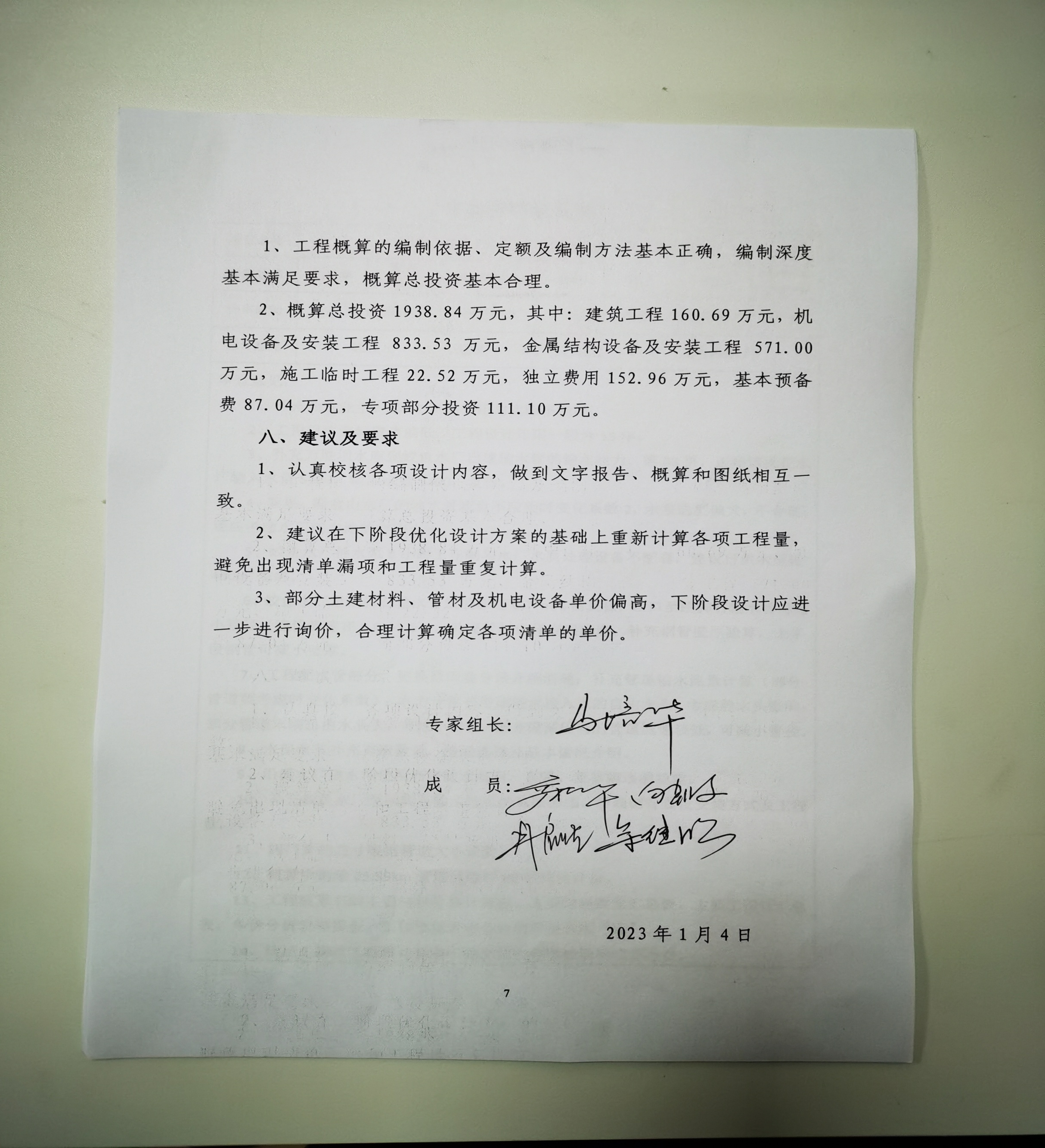

七、投资概算
